什么时候要做脚手架验收?
脚手架在下列阶段应进行验收:
1)基础完工后,架体搭设前。
2)大、中脚手架首步大横杆搭设完成后。
3)每搭设完6~8m高度后。
4)作业面上施加荷载前。
5)达到设计高度后(结构施工每层脚手架作一次验收)。
6)遇有六级及以上风或大雨后,冻结地区解冻后。
7)停用超过一个月。
8)拆除前。
脚手架验收的10项内容
1.地基与基础
➤ 验收内容
1)脚手架地基与基础的施工,是否已根据脚手架搭设高度、搭设场地土质情况按照有关规定进行计算。
2)脚手架地基与基础是否夯实。
3)脚手架地基与基础是否平整。
4)脚手架地基与基础里是否积水。

➤ 错误示例

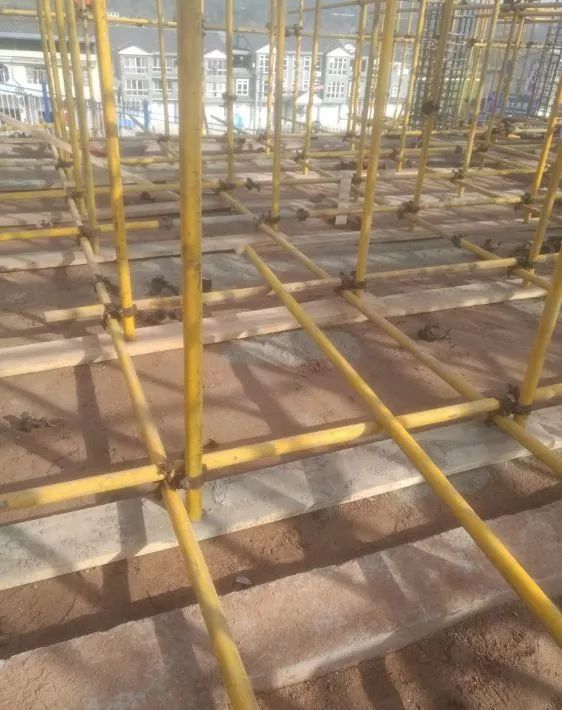

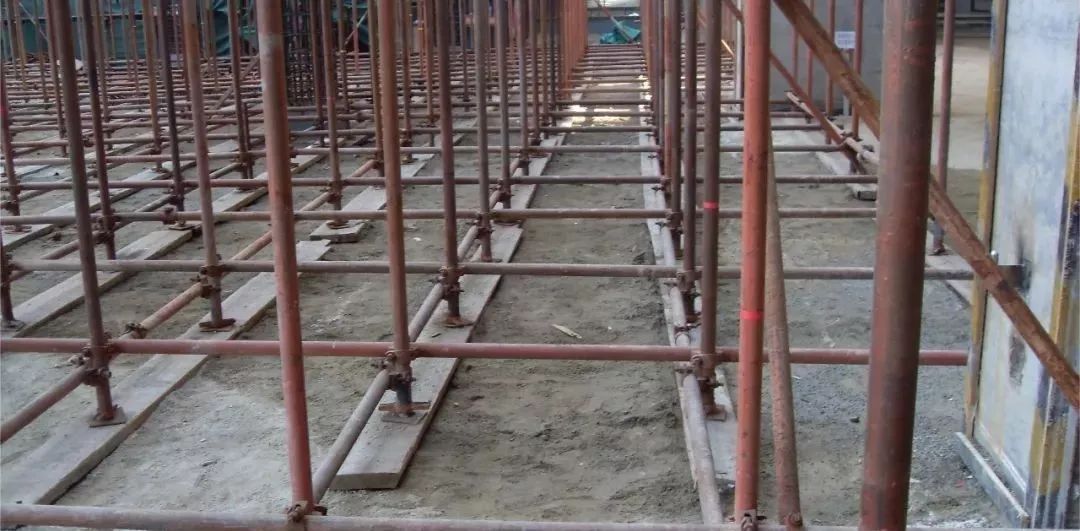

➤ 正确示例
2.排水沟
➤ 验收内容
1)脚手架搭设场地杂物清除、平整,并使排水通畅。
2)排水沟的设置距离应距脚手架至外排的立杆大于500mm。
3)排水沟的宽度在200mm~350mm之间,深度在150mm~300mm之间。
4)水沟的端部应设置集水井一座(600mm×600mm×1200mm)来保证水沟里的水及时排出。

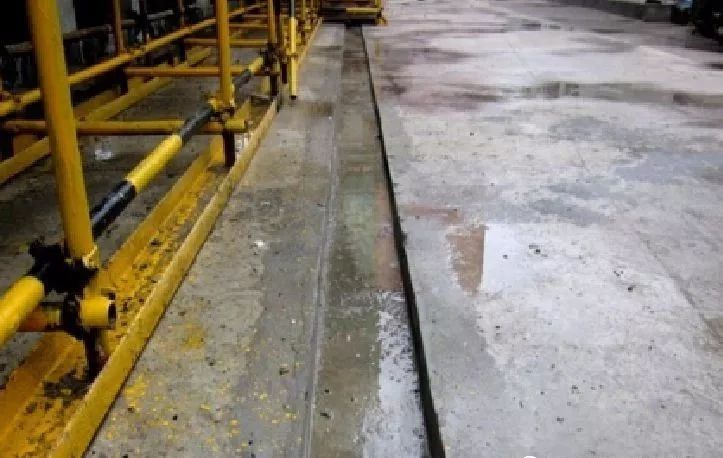

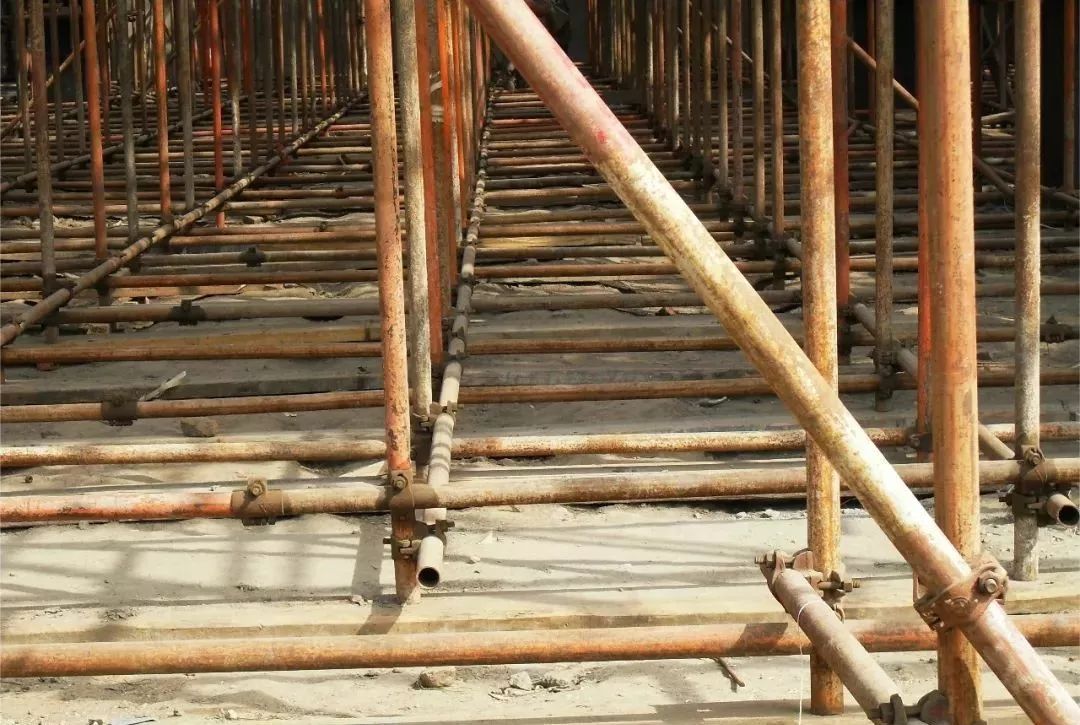

➤ 错误示例
➤ 正确示例
3.垫板及底托
➤ 验收内容
1)脚手架垫板、底托的验收是根据脚手架高度及承载来定的。
2)24m以下脚手架的垫板规格是(宽度大于200mm、厚度大于50mm、长度不宜小于2垮)、保证每根立杆必须摆放在垫板中间部位、垫板面积不得小于0.15㎡。
3)24m以上承载脚手架的底部垫板的厚度必须经过严格计算。
4)脚手架底托必须摆放在垫板中心部位。
5)脚手架底托宽度不得小于100mm厚度不得小于5mm。

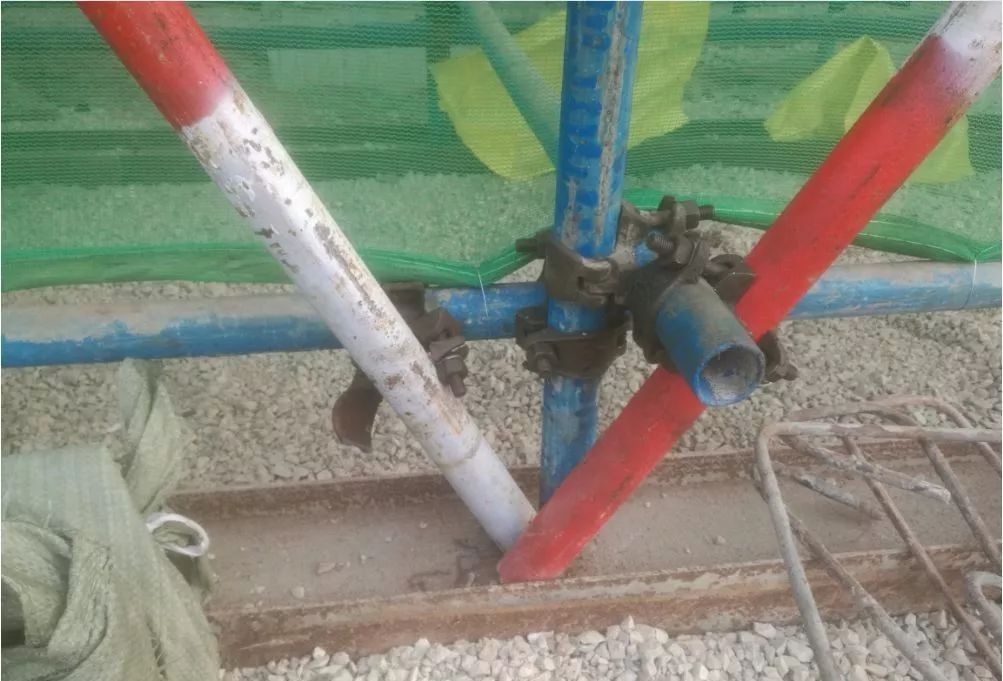

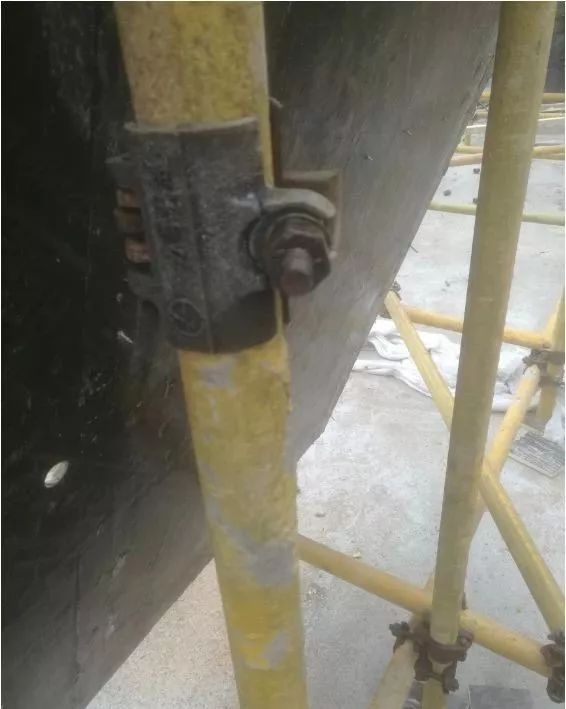

➤ 错误示例
➤ 正确示例
4.扫地杆
➤ 验收内容
1)扫地杆必须与立杆连接,不得扫地杆与扫地杆之间连接。
2)扫地杆水平高差不得大于1m,距边坡的距离不得小于0.5m。
3)纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上。
4)横向扫地杆宜采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。

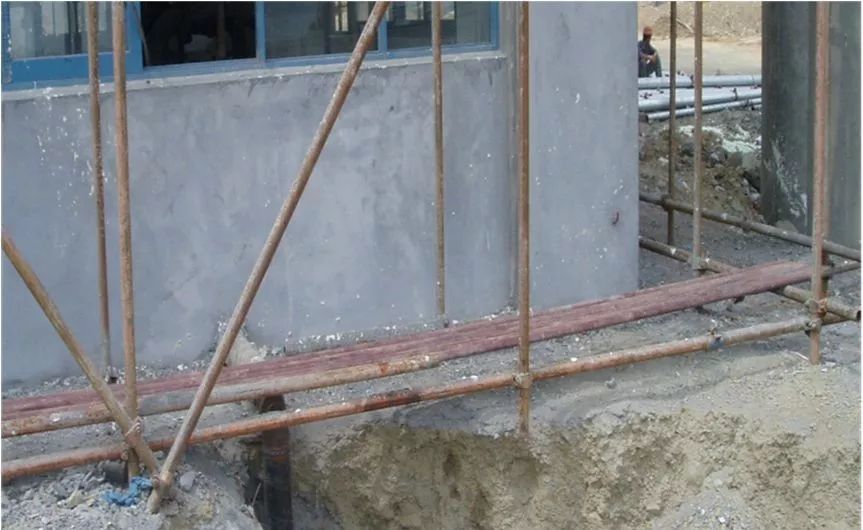

➤ 错误示例

▲未设置扫地杆
▲横向扫地杆未和立杆固定
➤ 正确示例
5.主体
➤ 验收内容
1)脚手架主体验收是根据施工需要经过计算,如安装普通脚手架立杆间距必须小于2m,纵向水平杆间距必须小于1.8m,竖向水平杆间距必须小于2m。建筑承载的脚手架必须按照计算要求验收。
2)立杆的垂直偏差应执行建筑施工扣件式钢管脚手架技术规范JGJ130-2011中的表8.2.4中数据执行。
3)脚手架立杆接长时除顶层顶部可以使用搭接外,其余各层各步接头必须使用对接扣件连接脚手架架体的接头应交错布置:两根相邻杆的接头不宜设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头中心至至近主节点的距离不宜大于纵距的1/3;搭接长度不应小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm。双立杆脚手架中,副立杆高度不得低于3步,钢管长度不应小于6m。
4)脚手架小横杆应设置在立杆和大横杆的交点处,必须与立杆使用直角扣件连接,当在操作层时,应在两节点中间再加一根小横杆,以承受和传递脚手板上的荷载,小横杆固定必须使用直角扣件,固定在纵向水平杆上。
5)在架体搭设过程中扣件必须合理使用,不得代用和错用扣件,带裂纹的扣件绝不得使用在架体中。
➤ 错误示例
▲扣件不合格
▲扣件不合格
▲立杆间距大、剪刀撑设置不规范
▲脚手架生根不牢固致使脚手架整体下沉、变形
▲立杆弯曲
➤ 正确示例
