█ 绝缘脚手架技术参数和运用留意事项

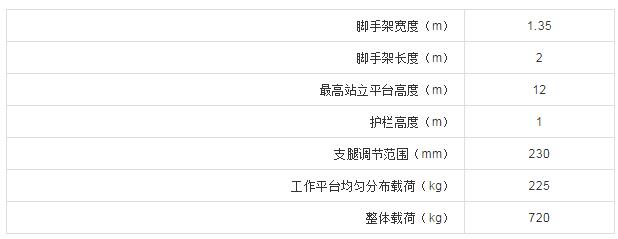

该绝缘脚手架应用拆分式部件,可组装成整体构造,在任何高度设置相应的工作平台,四条支腿各有一个脚轮。另可选配4个可调理圆盘支腿。立杆与横杆之间采用装配式三通衔接固定。构造参数如下:
组装所需工具:量程 3 m以上的卷尺1 把,程度仪或程度尺1 把,3mm 内六角扳手1把。

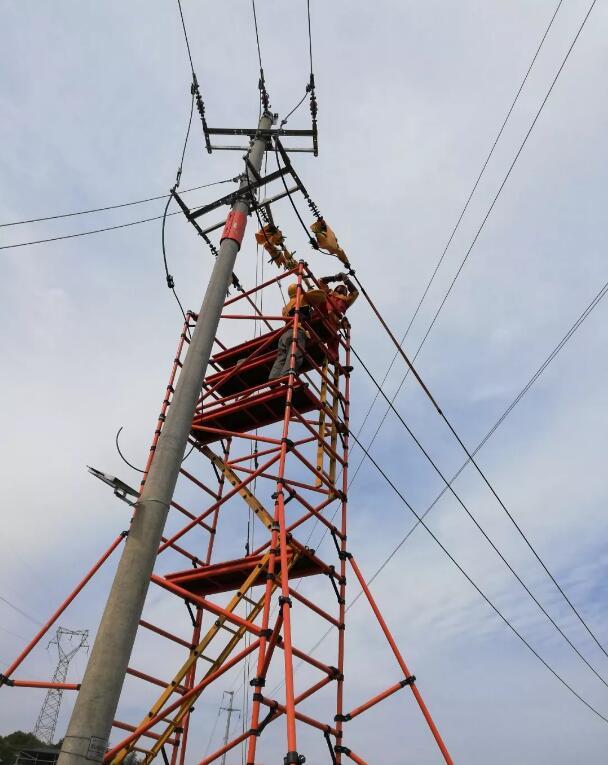

组装完成的脚手架如图2所示。
绝缘脚手架的运用留意事项:
1.气候条件
雨天、雪雾、四级(7.9 m/s)以上风力等恶劣 天气状况,应暂停工作。如确需工作(制止带电作业),脚手架须有加固安装和配重安装。
2.环境条件
须在平整巩固的空中上运用。
3.组装
①运用前须检查能否因运用不当而损坏,或焊接部位有裂纹现象。
②搭设脚手架时间隔10kV带电设备的间隔不应小于0.7m。
③脚手架的工作平台坚持程度。搭设脚手架时,必需运用程度仪,脚手架立柱与空中垂直。一切组件的弹簧插销,必需完整锁紧,且结实牢靠。
④脚轮必需锁死前方可运用外支撑脚。
⑤顶部工作平台须装置防护栏。
4.作业过程
①脚手架运用载荷不能超越额定值。
②在脚手架上高空作业时,一切脚轮、机械安装必需锁死,不得挪动脚手架。
③工作人员须在脚手架的里面上、下走动和工作,不能在架体的四面外侧上、下和作业。工作时,其别人员不得在脚手架内活动。
④操作人员须系好平安带,脚穿防滑鞋。
⑤脚手架上(非平台上)不应放置工具和资料,避免高空落物。
5.维护
①脚手架寄存时不得与盐酸、强碱等腐蚀性化学物品接触。
②留意维护脚手架组件的清洁,特别是弹簧插销衔接部位,不能够粘附泥沙等杂物 。
█ 绝缘脚手架绝缘杆作业法断耐张引线
1~3层脚手架的搭建由专业架子工完成,临近带电导线上层由带电班人员搭建。

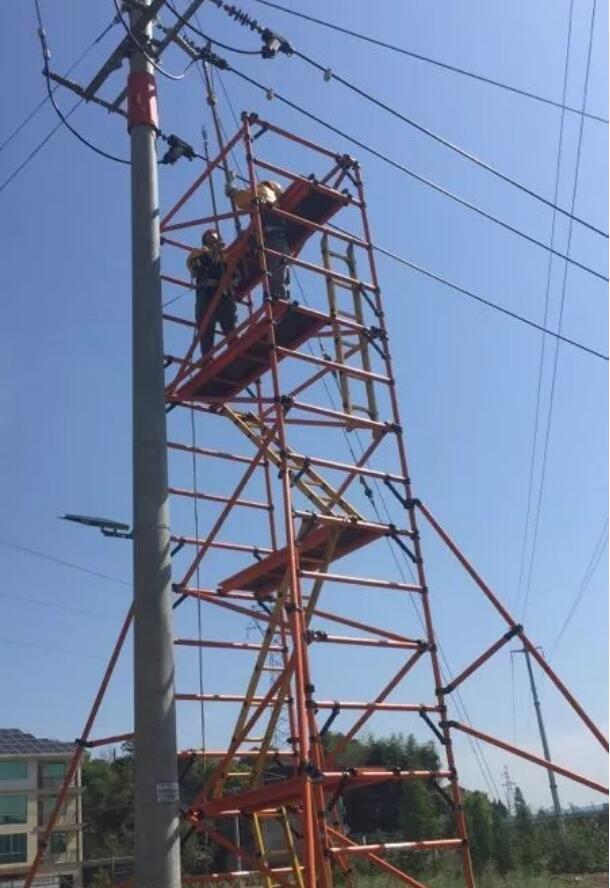

留意:作业前应确认耐张引线的负荷侧线路为空载状态。作业过程如图3所示。作业人员为坚持与带电设备的平安间隔以及绝缘操作工具的有效绝缘长度,从图3中能够看到,作业人员在第2层平台上。
█ 绝缘脚手架绝缘手套作业法接耐张引线
留意:作业前应确认耐张引线的负荷侧线路为空载状态。作业过程如图4所示。
下午搭接引线采用绝缘手套作业法,其作业过程中的平安防护请求参照绝缘斗臂车单人单斗作业方式,这样比双人作业可恰当减少个人的绝缘防护用具,降低作业人员的体能耗费。
图4中,一人在绝缘脚手架的作业平台上,另一人在第2层平台上配合。
作业流程:
①对两边相导线、耐张线夹等停止绝缘遮盖。遮盖时作业人员采取站、蹲和坐的方式,在导线外侧停止,确保与中相导线的间隔。由于搭接中相引线时,作业人员处于两相导线之间,所以遮盖措施应紧密牢靠。
②对中相引线遮盖后,为避免搭接引线过程中失去对其控制,用绝缘绳套将其吊挂在主导线上。
③搭接中相引线。
④作业人员下移一层(50cm)后,转移至内边相导线的外侧,搭接内边相引线。然后撤除内边相的绝缘遮盖措施。
⑤作业人员转移至外边相与中相导线之间,撤除中相引线的绝缘遮盖措施。
⑥作业人员转移至外边相导线的外侧,搭接外边相引线。然后撤除外边相的绝缘遮盖措施。
⑦作业人员下移两层(100cm),撤除临近带电导线的绝缘脚手架和电杆遮盖(电杆遮盖可运用操作杆下拉后撤除)。
⑧专业架子工撤除余下脚手架。
此项作业停用了线路的重合闸。
█ 小结
以绝缘脚手架作为承载平台停止带电作业,请求作业人员、专职监护人、工作担任人有较高的专业素养和技艺程度,例如,对平安间隔的把控、正确的绝缘遮盖装置和撤除次第等,并应具有一定组织才能和事故处置才能。
